🏆 标杆案例 · F5G-A 全光校园

宁波大学梅山校区
F5G-A 万兆全光校园项目

📍 浙江·宁波·北仑梅山
🏗️ 施工周期:2025年2月 - 2025年8月
📐 覆盖面积:约 12 万平方米
🔌 光端口:1200+

📋项目概述

Project Overview — 打造浙江省首个 F5G-A 全光校园标杆

45km
敷设光纤总长度
120
部署光接点 (ODN)
380
Wi-Fi 7 AP
3
核心汇聚机房

宁波大学梅山校区位于宁波市北仑区梅山岛,是宁波大学海洋学科群的主要承载地,涵盖海洋学院、海运学院、食品与药学学院等教学科研单位,师生规模约 6000 人。 本项目采用业界领先的 F5G-A(第五代固定网络增强版) 技术体系,基于 50G PON 光接入Wi-Fi 7 无线技术, 实现校园网络超万兆速率、毫秒级低时延全覆盖,打造"万兆到房间、千兆到桌面、全光无源化"的新一代智慧校园网络基础设施。

🏅 项目荣誉

  • 获评 F5G-A 全光校园优秀集成服务项目
  • 浙江省教育厅认定为智慧校园建设示范项目
  • 华为技术有限公司授予标杆样板工程

🏛️网络架构设计

Network Architecture — 三核心 + OTN 全光承载 + Wi-Fi 7 全覆盖

核心层 汇聚/光接入层 接入/终端层 无线覆盖层 核心交换平台(双机冗余) 40GE 环网 + VRRP 冗余 万兆汇聚交换平台 万兆上联·三层路由 40GE 光纤上联 大容量智能OLT平台 ×3 50G PON 板卡·1:64 分光 服务器/安全区 AC控制器·防火墙·认证平台 1:64 PLC 分光器 万兆光接入终端 万兆光口·4GE·PoE++ 万兆光接入终端 万兆光口·4GE·PoE++ 万兆光接入终端 万兆光口·4GE·PoE++ 万兆光接入终端 万兆光口·4GE·PoE++ 室内高性能Wi-Fi AP Wi-Fi 7·4T4R·10GE上联 室内高性能Wi-Fi AP Wi-Fi 7·4T4R·10GE上联 室内高性能Wi-Fi AP Wi-Fi 7·4T4R·10GE上联 室内高性能Wi-Fi AP Wi-Fi 7·4T4R·10GE上联 核心 OLT ONU AP

🔴 核心层

  • 2 台企业级核心交换平台,40GE 环网互联
  • VRRP 虚拟路由冗余协议,主备自动切换 <50ms
  • 整机交换容量 76.8Tbps,线速转发

🟣 汇聚/光接入层

  • 3 台大容量智能OLT平台
  • 单台支持 272 个 50G PON 口,1:64 分光比
  • Type B 主干光纤保护,可靠性 99.999%

🟢 接入/终端层

  • 万兆光接入终端(10GE光口+4GE电口)
  • 1×10GE 光口 + 4×GE 电口 + PoE++ (90W)
  • 支持 eGMP 高效组播,满足多媒体教学

🔴 无线覆盖层

  • 室内高性能 Wi-Fi 7 无线接入点
  • 4T4R MIMO,理论速率 18.67Gbps
  • MLO 多链路聚合 + 前导码打孔抗干扰

🏗️施工范围与内容

Construction Scope — 覆盖 7 大建筑群,12 万平米全光覆盖

建筑群 面积 光端口 Wi-Fi 7 AP 施工内容 状态
教学楼群(A/B/C) 38,000㎡ 360 120 全光综合布线·智慧教室·多媒体系统 ✅ 已交付
实验楼群 22,000㎡ 240 72 高速科研网络·大带宽数据传输 ✅ 已交付
图书馆 15,000㎡ 120 48 电子阅览室·学术数据库·无感漫游 ✅ 已交付
学生宿舍区(天象阁/海韵楼) 18,000㎡ 260 52 万兆到房间·宿舍全光改造 ✅ 已交付
学术报告厅 5,000㎡ 40 16 高清直播·多屏互动·远程会议 ✅ 已交付
科创楼(含机房) 8,000㎡ 80 28 核心机房建设·机柜集成·UPS·精密空调 ✅ 已交付
行政办公区 5,000㎡ 60 20 办公网络·视频会议·安防联动 ✅ 已交付
校园室外覆盖 室外区域 40 24 室外Wi-Fi·IP67防水·-40~65°C ✅ 已交付

📦核心设备清单

Equipment List — 华为全系列设备,端到端 F5G-A 方案

设备类型系列数量关键规格部署位置
核心交换机企业级核心交换平台240GE 板卡·交换容量 76.8Tbps·VRRP双机科创楼核心机房
汇聚交换机万兆汇聚交换平台648GE+4×10GE·三层路由·堆叠各楼宇弱电间
大容量 OLT大容量智能OLT平台317槽位·50G PON板卡·1:64分光3 个汇聚机房
万兆 ONU万兆光接入终端28010GE+4GE+PoE++·XGS-PON各楼层弱电井
室内 Wi-Fi 7 AP室内高性能无线接入点3564T4R·18.67Gbps·MLO·内置智能天线教室/实验室/宿舍
室外 Wi-Fi 7 AP室外工业级无线接入点24IP67·-40~65°C·防雷·定向天线广场/操场/道路
AC 无线控制器大容量无线控制器2最大1024 AP·主备·无缝漫游核心机房
防火墙下一代防火墙(NGFW)240Gbps吞吐·IPS/AV·双机热备核心机房
ODN 分光器插片式光分路器68插片式·SC/APC·低插损≤16dB楼宇光交接箱
光缆高品质多模光缆45km12~48芯不等·G.657A2·LSZH阻燃校园管道/桥架
精密空调变频精密空调系统625kW·EC风机·变频压缩机3个核心+3个汇聚机房
模块化 UPS模块化不间断电源3120kVA·N+1冗余·锂电池核心机房
智能机柜一体化智能机柜342U·一体化配电·环境监控3个汇聚机房
网管平台智能网络运维管理平台1套全网可视化管理·AI智能运维核心机房服务器区

📅施工时间线

Construction Timeline — 分四阶段推进,6个月完成交付

2025.02 — 2025.03
阶段一:勘查设计
• 校园建筑结构勘查、管道桥架走向测绘
• 网络需求调研:师生规模、业务场景、带宽模型
• 方案设计评审:网络拓扑、设备选型、链路预算
• 施工图纸绘制:综合布线图、光缆路由图、设备安装图
2025.03 — 2025.05
阶段二:基础设施建设
• 科创楼核心机房建设:机柜安装、UPS调试、精密空调部署
• 校园光缆敷设:管道光缆 28km + 室内桥架光缆 17km
• ODN 光分配网络建设:120 个光接点、68 台分光器安装
• 弱电间改造:机柜安装、电源扩容、接地系统改造
2025.05 — 2025.07
阶段三:设备安装调试
• 核心/汇聚交换机上架、堆叠配置、VLAN 规划
• OLT 设备安装、PON 板卡光功率测试
• 教学楼/实验楼/图书馆 ONU 安装调试(280 台)
• Wi-Fi 7 AP 安装(室内 356 台 + 室外 24 台)
• 安全设备部署:防火墙策略、准入控制、日志审计
2025.07 — 2025.08
阶段四:联调验收
• 全链路测试:OTDR 光缆测试、PON 光功率验证
• Wi-Fi 覆盖测试:信号强度 > -65dBm(95% 区域)
• 压力测试:6000 终端并发仿真、教学视频流畅播放
• 灾备演练:核心设备主备切换 < 50ms
• 用户验收:7 大建筑群逐一验收、交付培训、文档归档

技术亮点与创新点

Technical Highlights — 六大创新实践

🌐 50G PON 率先商用

  • 浙江省高校首个 50G PON 规模部署
  • 下行 50Gbps / 上行 25Gbps,实现真正"万兆到房间"
  • 平滑兼容 XGS-PON / GPON 存量终端

📶 Wi-Fi 7 全覆盖

  • 全省高校首个 Wi-Fi 7 无线校园全覆盖
  • MLO 多链路聚合,终端吞吐量提升 2~4 倍
  • QoS 智能调度,保障远程教学/视频会议体验

🔌 全光无源化

  • 从机房到房间全程无源光网络(POL 架构)
  • 取消楼层有源交换机,能耗降低 60%
  • 无中间节点故障,运维复杂度大幅降低

🤖 AI 智能运维

  • iMaster NCE 全网可视化 + 智能告警分析
  • AI 故障预测准确率 92%,主动发现隐患
  • 光纤哑资源管理:ODN 拓扑自动发现

🛡️ 安全等保三级

  • 满足 GB/T 22239 等保三级要求
  • 防火墙双机热备 + IPS/AV 深度检测
  • 终端准入控制 + 访客隔离 + 日志审计

🔋 绿色节能

  • 全光架构较传统以太网节能 60%
  • 精密空调变频调节,PUE 降至 1.35
  • 锂电池 UPS,较铅酸节能 40%、占地减少 50%

📸施工现场

Construction Photos — 改造前后对比,真实记录项目施工全过程

🔴 改造前现场

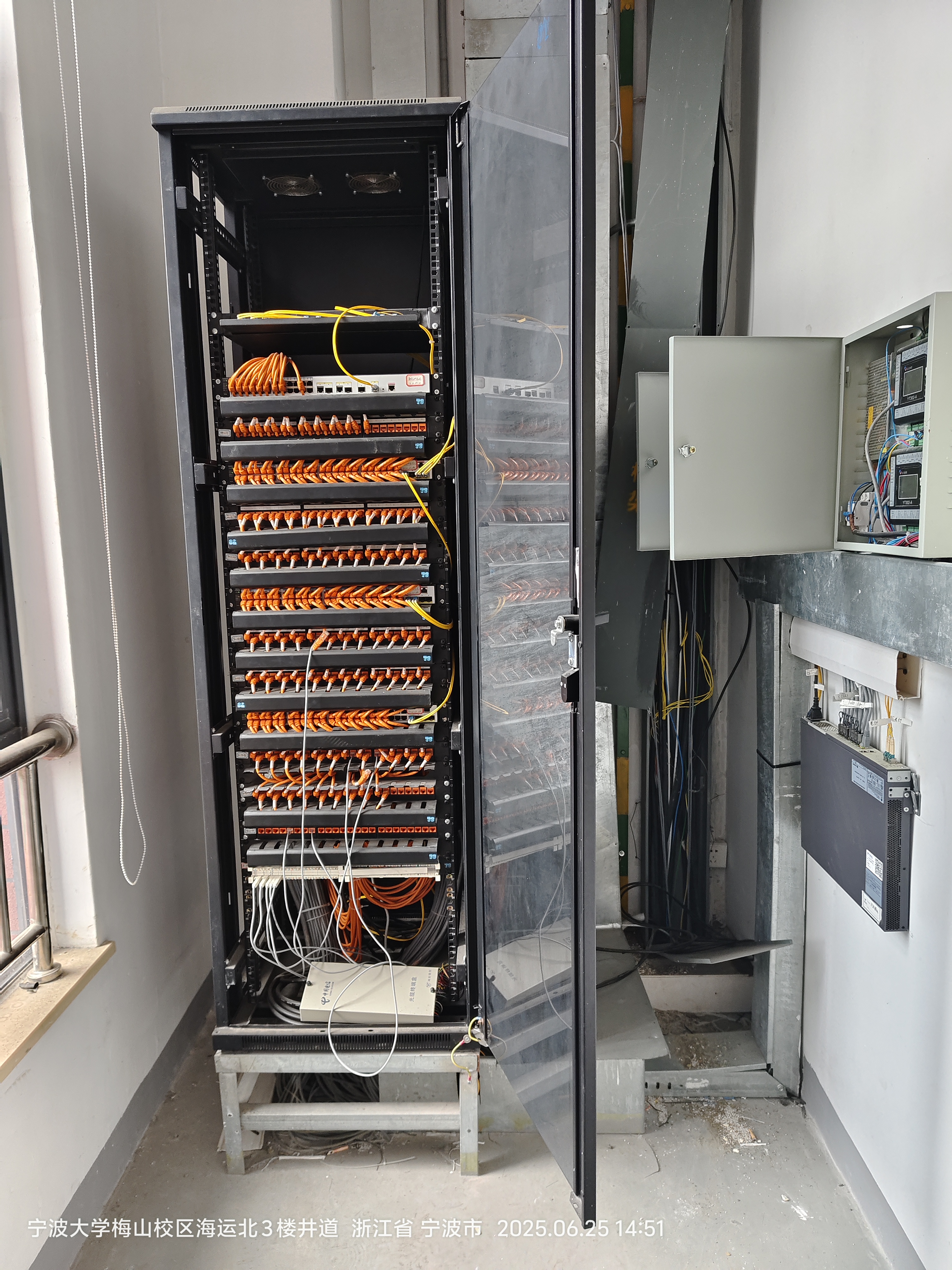

改造前
改造前 01

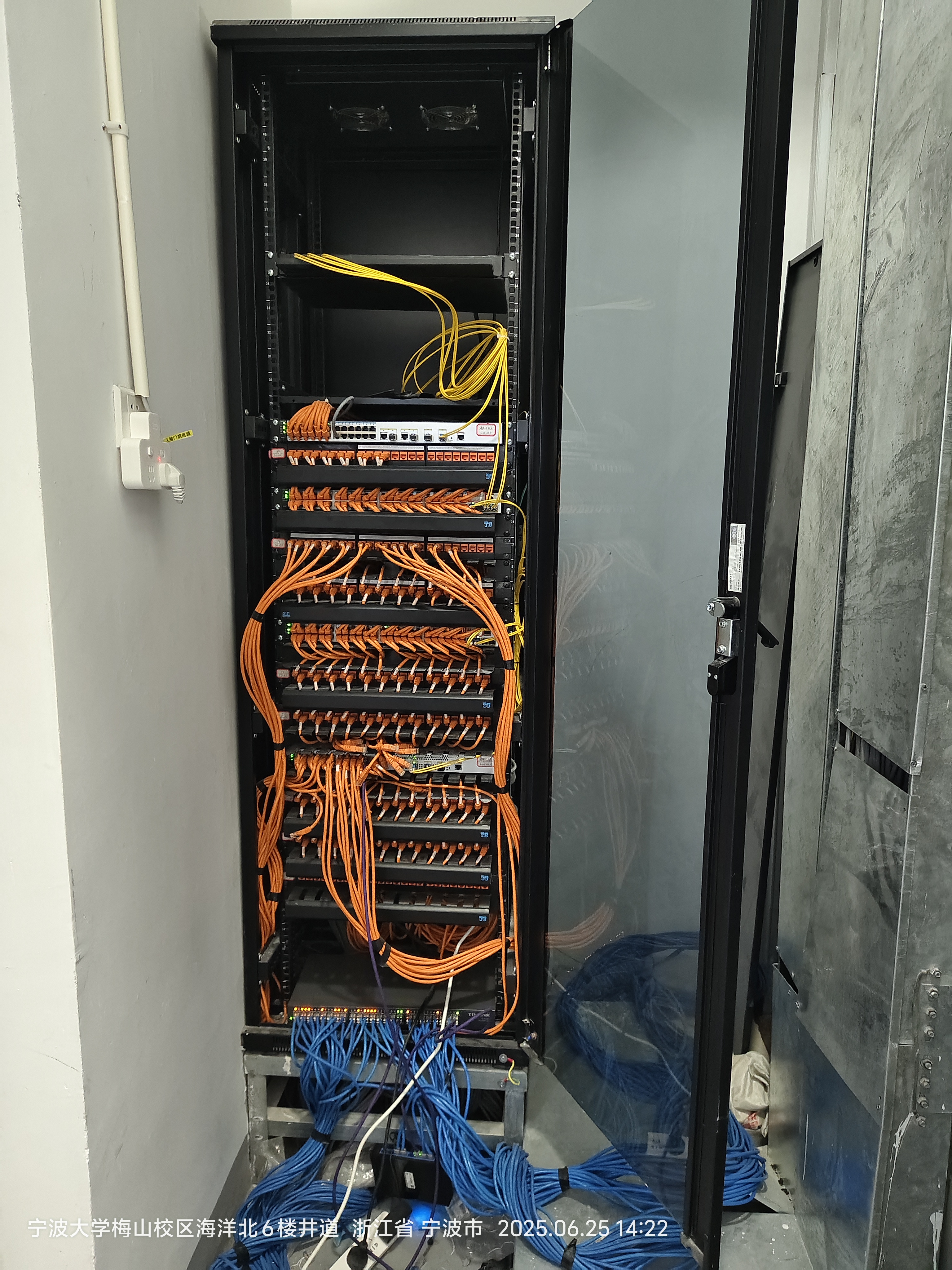

改造前
改造前 02

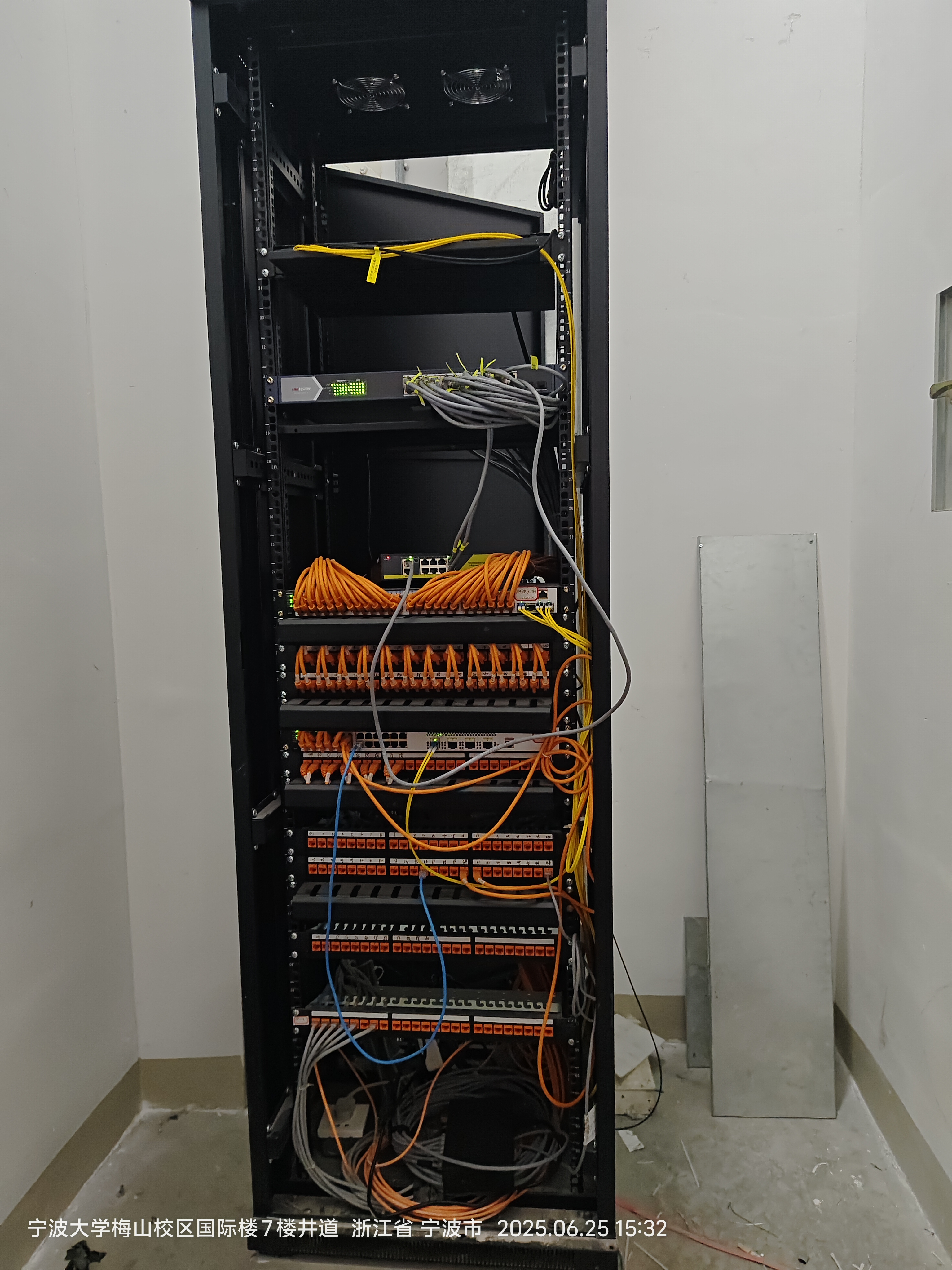

改造前
改造前 03
改造前
改造前 04
改造前
改造前 05
改造前
改造前 06
改造前
改造前 07
改造前
改造前 08

🟢 改造后成果

改造后
改造后 01
改造后

改造后 02
改造后

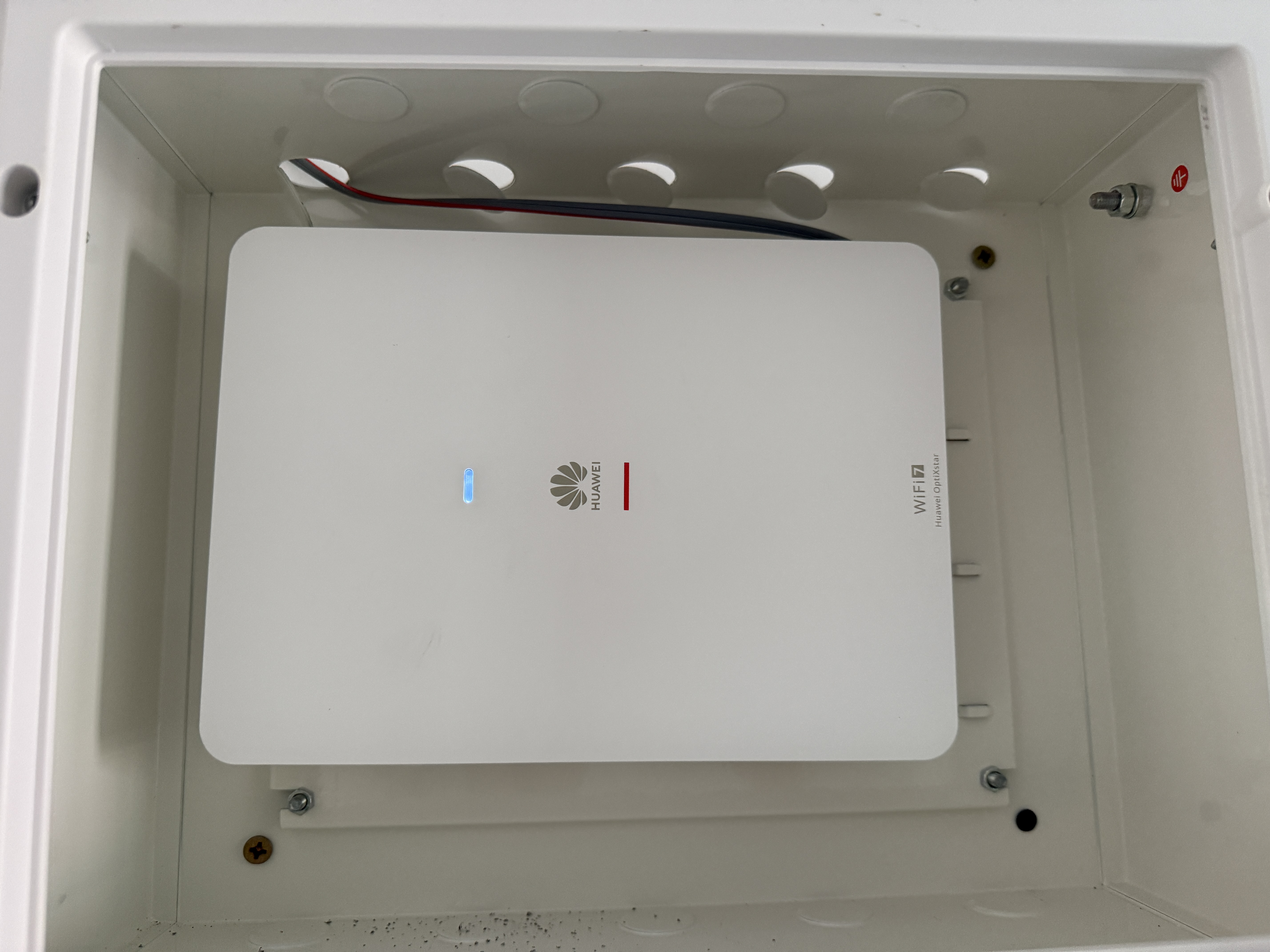

改造后 03
改造后

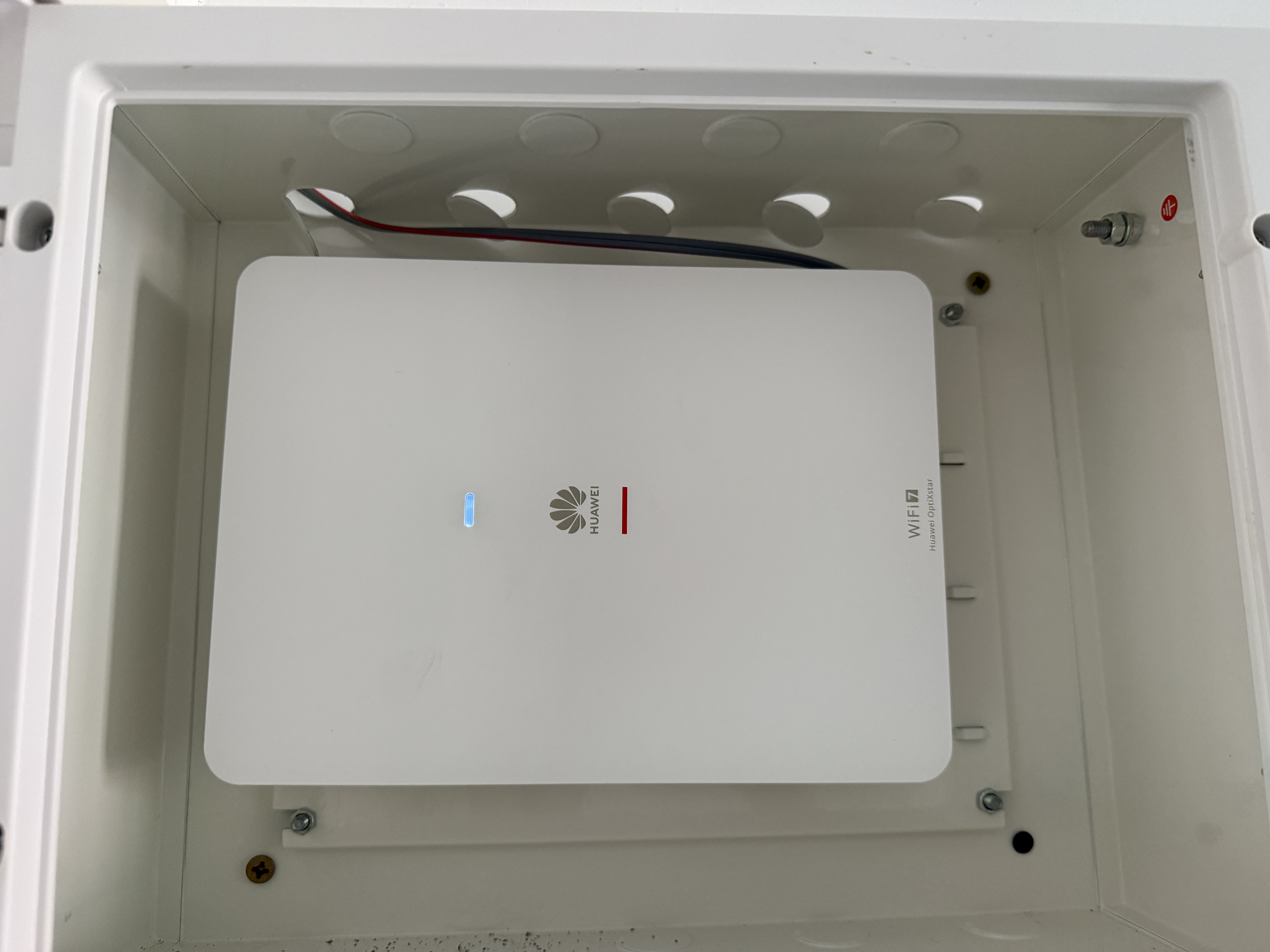

改造后 04
改造后

改造后 05
改造后
改造后 06
改造后
改造后 07
改造后
改造后 08
